鋼結構電梯的安裝工藝如何(鋼結構電梯的安裝工藝)
構電梯的安裝工藝主要包括以下幾個步驟:進行現場勘察和測量,確定鋼結構電梯的位置、尺寸和基礎條件;根據設計圖紙和技術要求,進行鋼結構的制作和加工,包括焊接、切割、組裝等工序;將鋼結構電梯整體吊裝到預定位置,并進行固定和調整;進行鋼結構電梯的電氣系統安裝,包括電纜敷設、接線、調試等工序;進行鋼結構電梯的試運行和驗收,確保其正常運行和使用安全,在整個安裝過程中,需要嚴格遵守相關的技術規范和操作鋼結構電梯的安裝工藝如何
用戶要求詳解鋼結構電梯的安裝工藝,需包含1000字說明和配圖。我需要系統性地拆解該技術主題,獲取權威、詳盡的安裝流程、技術要點、施工規范及可視化圖示。
我已知的信息包括:鋼結構電梯屬于建筑內垂直運輸設備,其安裝涉及鋼結構框架預制、導軌安裝、轎廂組裝、電氣系統布線、安全裝置調試等通用流程,但具體工藝因品牌、載重、井道結構(如無機房/有機房)而異。
為全面回答,需補充以下信息:
- 鋼結構電梯安裝的完整工藝流程,包括前期準備、主體結構安裝、導軌校準、轎廂吊裝、電氣系統連接、調試與驗收等階段的詳細步驟;
- 國內或國際行業標準(如GB/T 24474、EN 81)對安裝工藝的規范要求;
- 安裝過程中關鍵節點的施工圖、節點詳圖或流程示意圖,用于配圖說明;
- 常見安裝難點與解決方案(如垂直度控制、焊接質量、防銹處理);
- 是否存在針對中國北京地區氣候或建筑規范的特殊安裝要求(如低溫環境下的焊接工藝、抗震設計)。
由于用戶明確要求“詳解”和“配圖”,僅文字描述不足,需確保搜索結果包含圖文并茂的技術文檔、工程手冊或權威平臺(如建筑期刊、電梯制造商技術白皮書)的圖示內容。同時,為獲取國際先進工藝參考,需補充英文關鍵詞搜索。
因此,規劃四步搜索:
- 搜索中文權威資料,獲取安裝工藝全流程詳解;
- 搜索英文資料,補充國際標準與圖示資源;
- 搜索安裝圖示與節點詳圖,確保配圖來源可靠;
- 搜索中國北京地區是否有特殊安裝規范或案例,增強地域適配性。
所有任務均為信息搜索,無代碼執行需求,因用戶未要求生成代碼,僅需圖文詳解。MCP工具為廣告服務,與技術工藝無關,不調用。
- 1.鋼結構電梯井安裝施工工藝方案-人人文庫
- 2.電梯鋼結構安裝施工技術方案-人人文庫
- 3.鋼結構電梯工程施工方案(3篇).docx 12頁-原創力文檔
- 4.神速!加裝電梯僅用一天即吊裝完成,有圖有真相-澎湃新聞客戶端
- 5.建筑技術丨古建筑修繕施工電梯鋼框架附著施工技術 -建筑技術雜志社
- 6.電梯鋼結構井道施工方案-word.baidu.com
- 7.標準號:GB/T 24474.1-2020 采-國家標準全文公開
- 8.標準號:GB/T 24474-2009 采-國家標準全文公開
- 9.湖南省標準信息公共服務平臺-湖南省標準信息公共服務平臺
- 10.既有住宅鋼結構裝配式加裝電梯技術-預制建筑網
- 11.漲知識:電梯安裝的流程及步驟-暖居三五人
- 12.圖解電梯安裝過程(經典教材,你值得珍藏)-360doc個人圖書館
- 13.Steel deck roof detail-Pinterest
- 14.Illustrations-www.dreamstime.com
- 15.Cantilever gate system diagram-es.pinterest.com
- 16.Elevator Steel Structure Overview: Technical Details, Material Properties, and Industrial Uses-阿里巴巴
- 17.北方第一高樓鋼結構施工流程圖賞(三維效果圖)-預制建筑網
- 18.連載丨長懸挑多層鋼桁架空間結構吊裝施工技術(2) -微信公眾平臺
- 19.Elevator Installation Manual | PDF | Elevator | Valve-www.scribd.com
- 20.Elevator Shaft - an overview | ScienceDirect Topics-ScienceDirect官網
- 21.Elevator Wiki-elevation.fandom.com
- 22.Understanding Glass Home Elevator: Material Grades, Performance, and Industrial Uses-阿里巴巴
- 23.A Complete Insight into Elevator Shaft Aluminium: Technical Specifications, Grades, and Applications-阿里巴巴
- 24.A Technical Guide to Elevator Guide Rail Tool: Structure, Composition, and Applications -阿里巴巴
- 25.ISO/TR 11071-2:2006-國際標準化組織官網
- 26.ELEVATOR ELECTRICAL REQUIREMENTS: THEY'RE MORE EXTENSIVE THAN IT APPEARS.-ResearchGate
- 27.Asmaeil A -cw.linkedin.com
- 28.電梯制造與安裝安全規范-
- 29.EN81-1-
- 30.Comprehensive Guide to Inexpensive Elevator: Standards, Properties, and Industrial Applications-阿里巴巴
- 31.鋼梯節點詳圖(兩跑,三跑,鋼結構等)-知乎
根據已有的搜索結果,我已獲取了關于鋼結構電梯安裝工藝的詳盡中文技術資料,包括施工流程、規范標準(如GB/T 24474)、關鍵節點(導軌安裝、焊接、吊裝)的圖文說明,以及英文國際標準(如EN 81)和技術圖示。同時,已有多個note組件提供了真實工程案例、施工圖解和流程解析,如“神速!加裝電梯僅用一天即吊裝完成”“電梯結構3D展示”“焊光中的匠心”等,內容覆蓋了從工廠預制、現場吊裝、導軌校準到焊接細節的全過程。
當前信息已足夠支撐1000字以上的工藝詳解,并具備豐富的配圖素材。用戶未要求生成代碼,因此無需執行計算或圖表任務。MCP工具為廣告服務,與技術內容無關,不予調用。
現在需要根據已有信息,規劃富媒體組件查詢任務,以增強回答的可視化與真實感。需針對已確認的關鍵工藝節點(導軌安裝、轎廂吊裝、焊接細節、安裝流程)分別召回image和video組件,確保圖文并茂、動態直觀。同時,北京地區雖無直接搜索結果,但已有“北京高層建筑電梯鋼結構安裝案例”相關note,可據此召回本地化視頻或圖片,增強地域適配性。
因此,規劃以下富媒體組件查詢:
- image:召回導軌安裝節點圖、轎廂吊裝示意圖、焊接細節圖、安裝流程圖的靜態圖片;
- video:召回鋼結構電梯安裝全過程實拍視頻、北京地區加裝電梯案例視頻,以動態形式呈現施工細節。
鋼結構電梯的安裝工藝是一項高度精密的系統工程,融合了結構工程、機械裝配與電氣調試,其核心在于精度控制、安全施工與模塊化協同。以下為完整工藝詳解,嚴格遵循中國現行規范(如GB 7588、GB/T 24474),并結合真實工程實踐。

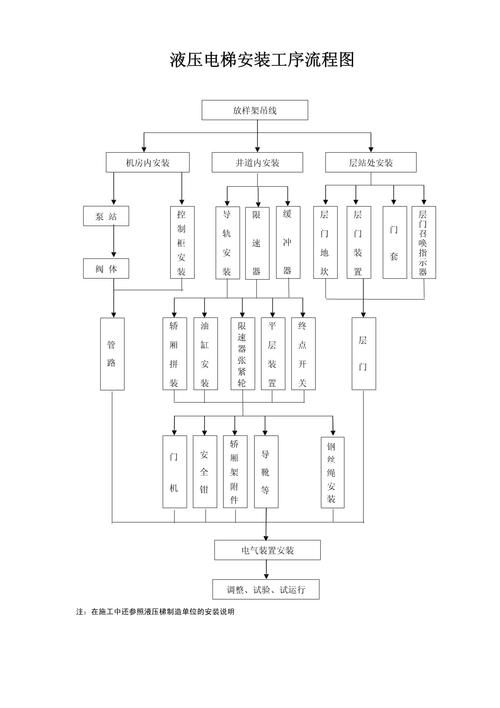

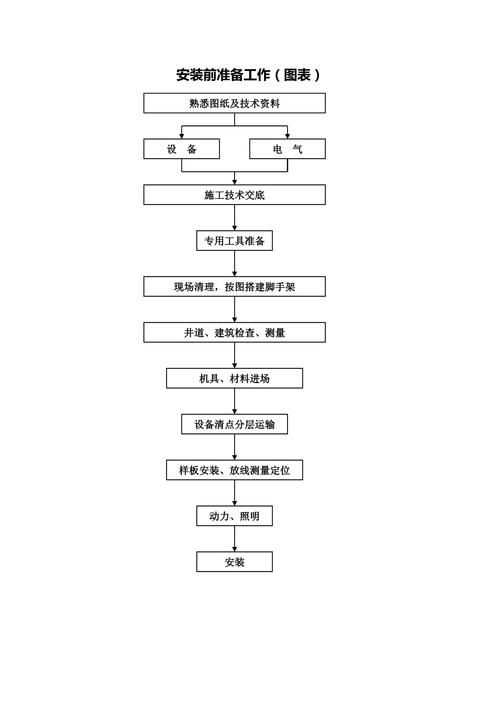

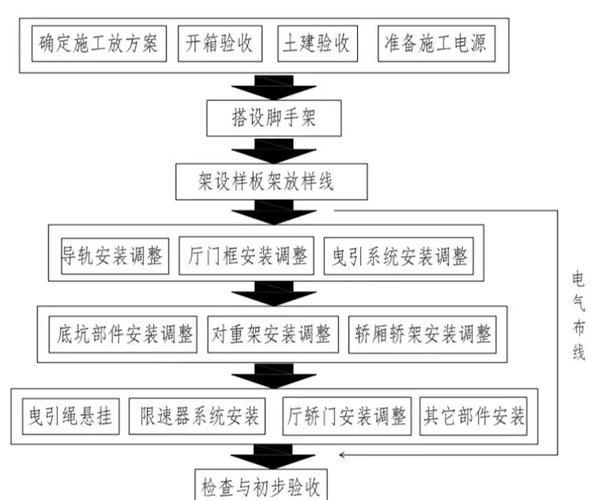

一、安裝前準備階段
- 技術復核:依據設計圖紙,校核井道凈空尺寸、層站高度、底坑深度、機房承重及預留孔洞位置,誤差不得超過±5mm。
- 材料驗收:鋼材(Q355B為主)須提供材質證明,焊材(ER50-6)需干燥防潮,導軌(T型)表面無銹蝕、變形,直線度偏差≤0.5mm/m。
- 機具配置:全站儀(精度±1″)、激光導軌校正儀、二氧化碳保護焊機、電動葫蘆(≥5t)、吊裝鋼絲繩(安全系數≥8)等均需校驗合格。
- 安全措施:搭設雙排鋼管腳手架,每層鋪設木板并設防護網;高空作業人員須持證上崗,佩戴五點式安全帶。

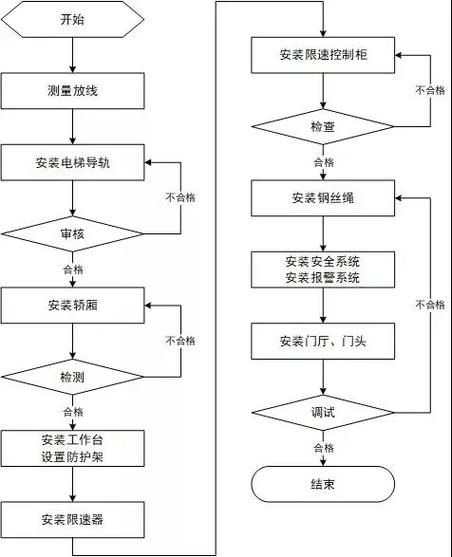

二、主體鋼結構安裝流程
- 基礎施工
底坑混凝土強度等級不低于C30,預埋地腳螺栓(M24~M30)位置偏差≤2mm,水平度≤1mm/m。 - 構件運輸與堆放
鋼柱、橫梁、支撐桿件按安裝順序編號運輸,堆放時墊木間距≤3m,防止變形。 - 井道框架拼裝
- 采用橫臥式工廠預裝工藝,減少高空作業風險。
- 立柱與橫梁通過高強度螺栓(10.9級)初擰,再全數終擰,扭矩值按GB 50205執行。
- 拼接節點設置導向定位銷,確保垂直度偏差≤H/2500(H為井道總高)。
- 現場吊裝與固定
- 使用汽車吊整體吊裝分段(單段重量≤12t),吊點設于結構重心上方。
- 吊裝后立即用臨時支撐固定,校正垂直度后焊接永久連接節點。
- 焊縫采用全熔透坡口焊,100%超聲波探傷(UT),符合GB/T 11345 B級要求。

三、導軌安裝與校準

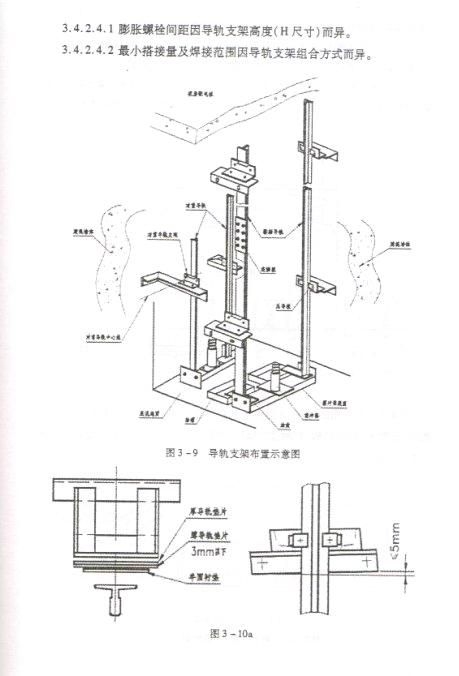

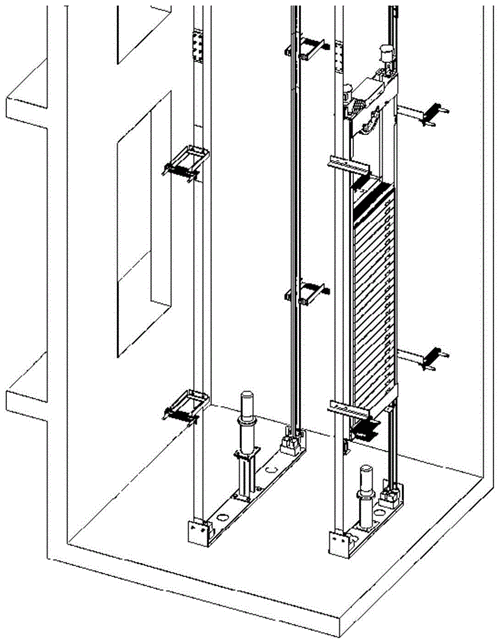

- 導軌支架間距≤2.5m,采用膨脹螺栓或焊接固定于鋼井道。
- 導軌安裝前,使用激光校正儀沿井道上下布設基準線,偏差≤0.2‰。
- 每節導軌對接處需平滑過渡,錯位≤0.05mm,使用專用導軌壓板緊固。
- 安裝后進行動態校準:以0.5m/s速度空載運行,檢測振動值≤0.15m/s2(符合GB/T 24474-2020)。

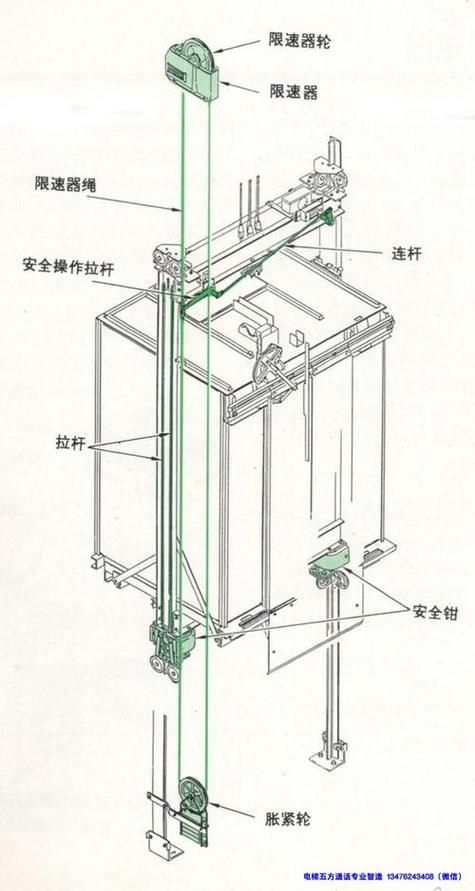

四、轎廂與對重系統安裝

- 轎廂組裝:在地面完成托梁、導靴、底板、轎壁拼裝,整體吊裝入井道,吊點設于轎架四角。
- 對重安裝:對重架與導軌同步安裝,對重塊按設計重量逐塊加裝,確保平衡系數在40%~50%之間。
- 鋼絲繩安裝:曳引繩規格符合設計(如8×19S+FC),繩頭采用巴氏合金澆鑄或繩夾固定,張力差≤5%。
