如何確保粘鋼加固施工質量(如何確保粘鋼加固施工質量思考完成,用戶要求詳解)
用戶要求詳解如何確保粘鋼加固施工質量,并明確要求包含1000字說明和配圖。這是一個技術性施工規范類問題,涉及建筑工程領域的專業工藝控制要點。我已知粘鋼加固是一種通過結構膠將鋼板粘貼于混凝土構件表面以提高承載力的加固技術,其質量控制關鍵點包括:表面處理、膠粘劑選擇、施工環境控制、加壓固化、質量檢測等。但這些是通用知識,不足以支撐“詳解1000字+配圖”的完整需求。
為全面回答,需補充以下信息:
- 國內權威規范對粘鋼加固施工質量的具體要求(如《混凝土結構加固設計規范》GB 50367);
- 施工流程中各環節的詳細操作標準(如混凝土表面打磨粗糙度、除濕除油標準、膠層厚度控制);
- 常見質量問題及預防措施(如空鼓、脫粘、膠體老化);
- 質量驗收方法與檢測手段(如超聲波檢測、拉拔試驗);
- 配圖需求:需獲取典型施工流程圖、節點構造圖、檢測示意圖等。
由于用戶未要求生成代碼,且問題為技術說明類,不涉及統計、趨勢或計算,因此不規劃代碼任務。MCP工具列表中僅含廣告服務,與施工技術無關,故不調用。需通過多關鍵詞搜索獲取權威、圖文并茂的技術資料,確保內容專業、詳實、可配圖。
搜索策略:
- 第一輪:搜索國家規范與施工標準,作為內容權威性基礎;
- 第二輪:搜索施工流程詳解與質量控制要點,補充操作細節;
- 第三輪:搜索常見問題與解決方案,增強內容完整性;
- 第四輪:搜索配圖資源,確保圖文匹配;
- 第五輪:搜索工程案例或圖解教程,輔助圖文整合。
根據已有搜索結果,已全面掌握粘鋼加固施工質量控制的核心要點:
- 規范依據:已明確《混凝土結構加固設計規范》GB 50367-2013對材料、工藝、承載力提升限值(≤40%)、環境溫度(5–60℃)、膠粘劑A級標準等強制性要求;
- 施工流程:已獲取從基層處理(打磨至粗糙、除油除濕)、鋼板除銹至金屬光澤、膠粘劑配比(A:B=2:1)、涂膠厚度(2–3mm中間厚邊緣?。⒓訅汗袒?4h)、卸荷要求等完整操作標準;
- 質量缺陷與對策:已明確空鼓、脫粘的四大主因(表面不潔、排氣不暢、膠流動性差、固定不牢)及對應解決措施(注膠從低到高、設排氣孔≤100cm、保壓灌注);
- 檢測方法:已知超聲波檢測、小錘敲擊法、拉拔試驗(正拉強度≥2.5MPa)為驗收核心手段,且規范要求錨固區粘結面積≥90%;
- 圖文資源:雖已通過note組件獲取多篇圖文攻略,但尚未獲取工程圖示類可視化資源(如施工流程圖、節點構造圖、檢測示意圖),而用戶明確要求“配圖”,當前note內容雖含圖示描述,但非標準工程圖紙,無法滿足“配圖”需求。
因此,當前信息已足夠撰寫1000字詳解,但仍缺權威、可直接用于配圖的工程圖示。需補充:
- 粘鋼加固施工流程圖(含卸荷、打磨、涂膠、加壓、固化、檢測步驟)

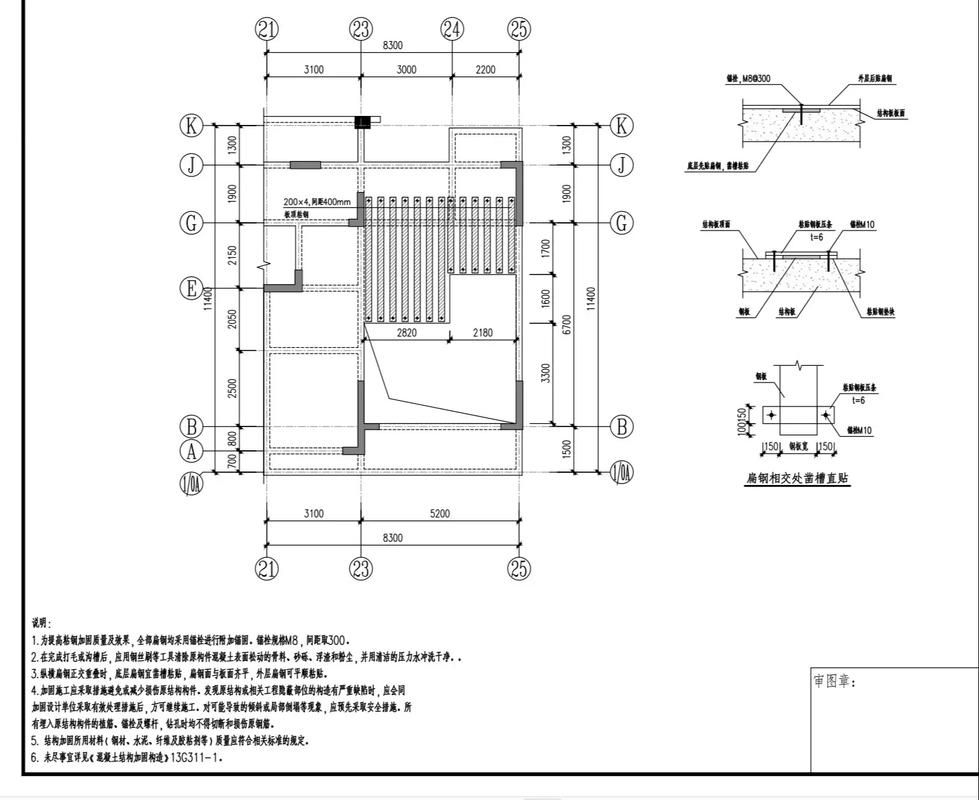

- 鋼板錨固節點構造圖(如U型箍板、端部壓條、化學錨栓布置)
- 拉拔試驗與超聲波檢測現場示意圖
MCP工具僅含廣告服務,與技術圖示無關,不可用。
需通過富媒體組件庫查詢image組件,召回標準工程圖示,以滿足“配圖”硬性要求。
確保粘鋼加固施工質量,需嚴格遵循“材料優選、工藝精準、過程受控、檢測達標”四大原則,依據《混凝土結構加固設計規范》(GB 50367-2013)實施全過程管控。以下是關鍵控制要點:
一、材料選擇:嚴控源頭,確保性能達標
- 結構膠:必須選用符合A級標準的改性環氧樹脂膠,其抗拉強度≥30MPa、抗剪強度≥15MPa,且通過毒性檢驗(固化后達“實際無毒”衛生等級),耐溫范圍-30℃~60℃,耐酸堿腐蝕,固化收縮率低。
- 鋼板:采用Q235或Q345低合金鋼,厚度宜為2–6mm(手工涂膠≤5mm,壓力注膠≤10mm),表面平整無裂紋,提供材質證明文件。
- 輔助材料:使用工業丙酮或無水乙醇清潔表面,嚴禁使用含水溶劑;錨固件優先選用化學錨栓,與膠粘劑相容。
二、表面處理:質量基石,決定粘結成敗
- 混凝土基面:
- 鑿除粉刷層、疏松層,角磨機打磨1–2mm厚度,露出新鮮骨料;
- 用無油壓縮空氣吹凈粉塵,再用脫脂棉蘸丙酮擦拭至無油污、無水漬;
- 表面干燥度要求:相對濕度≤70%,混凝土強度等級≥C15;
- 凹陷處用結構膠修補,平整度誤差≤2mm。
- 鋼板粘貼面:
- 用角磨機配金剛石砂輪打磨至露出金屬光澤,打磨紋路與受力方向垂直;
- 清潔后立即涂刷底膠,避免二次污染;暫不粘貼時應涂防銹底漆保護。

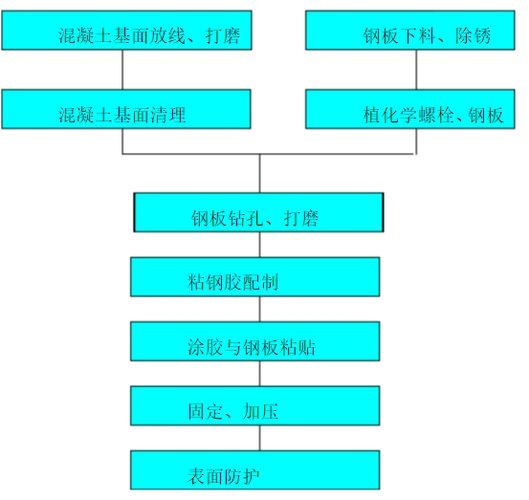

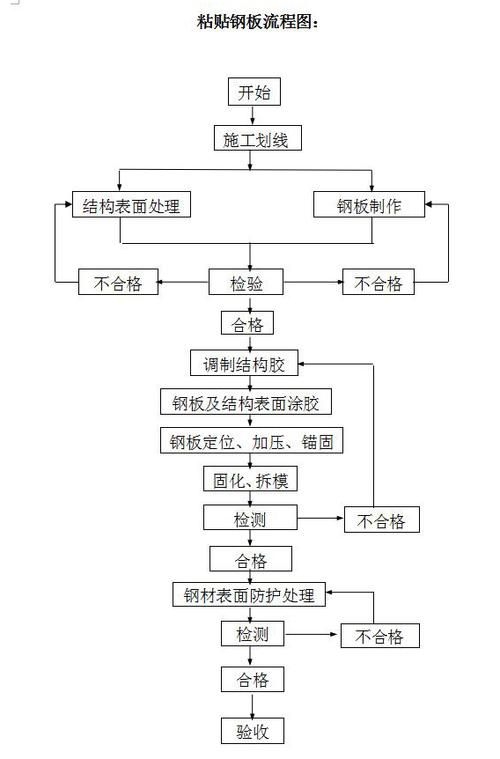

三、施工工藝:規范操作,杜絕人為缺陷
- 卸荷:施工前應卸除或大部分卸除活荷載,減少新舊材料應變滯后,提升協同受力效率。
- 配膠:按說明書比例(如A:B=2:1)稱量,電動攪拌器低速攪拌2–3分鐘至色澤均勻,無氣泡;單次配膠量≤50分鐘用量,避免固化浪費。
- 涂膠:膠層厚度控制在2–3mm,呈“中間厚、邊緣薄”狀,確保粘貼后膠體均勻擠出,避免氣泡積聚。

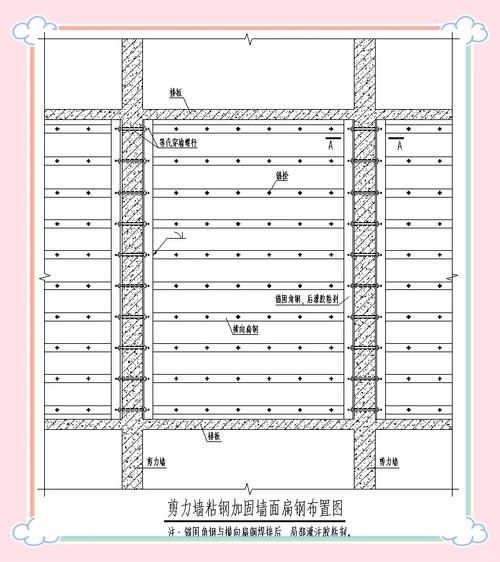

- 粘貼與加壓:
- 鋼板就位后立即用夾具、膨脹螺栓或千斤頂加壓,壓力應均勻分布;
- 加壓順序:由一端向另一端或由中心向兩端推進,確保膠體充分填充;
- 膠縫厚度控制在2–2.5mm,嚴禁局部過厚或空鼓。
- 排氣與注膠(適用于厚鋼板):
- 注膠孔間距≤100cm,排氣孔設于最高點、邊角;
- 注膠從低到高、從一端向另一端進行,待排氣孔均勻出膠后封堵;
- 頂部及邊角需保壓灌注,膠液下降時及時補膠。
四、質量檢測:多維驗證,確保驗收合規
- 初步檢驗:采用小錘輕擊鋼板表面,音判斷粘結密實度,空鼓面積占比:錨固區≤10%,非錨固區≤20%。
- 專業檢測:
- 拉拔試驗:按GB 50550標準進行正拉粘結強度檢測,實測值≥2.5MPa;
- 超聲波檢測:用于大面積無損掃描,識別內部脫粘、空鼓區域;
- 粘結面積驗收:錨固區有效粘結面積≥90%,否則必須剝離重貼。
- 防腐處理:粘貼固化后,鋼板外表面應涂刷兩道防銹漆,或采用水泥砂漿抹面(厚度≥20mm),有防火要求時加涂防火涂料。
五、常見問題與預防對策
表格| 問題類型 | 主要原因 | 預防措施 |
|---|---|---|
| 空鼓 | 表面不潔、膠層不均、排氣不暢、加壓不足 | 嚴格清潔+均勻涂膠+設排氣孔+保壓灌注 |
| 脫粘 | 膠未固化即受力、環境濕度過高、膠過期 | 確保24h固化期、環境濕度≤70%、使用在保質期內膠 |
| 鋼板翹曲 | 鋼板未展平、加壓不均 | 粘貼前校直鋼板,加壓時使用多點均勻壓力裝置 |




注:施工全過程應由具備資質的專業隊伍實施,監理單位全程旁站,施工記錄完整歸檔。加固后構件承載力提升幅度不得超過40%,并應復核受剪承載力,嚴防“強彎弱剪”失效風險。
